項目啟動了,該選代建、EPC總承包,還是找個項目管理顧問?全過程工程咨詢聽起來很全能,它到底管什么?
這不僅是業主的常見困惑,更是關乎項目成敗、風險與效率的首要決策。選錯模式,可能意味著無盡的協調內耗、失控的成本與工期。事實上,代建、EPC總承包、項目管理、全過程工程咨詢這四大模式,各有其明確的“人設”與戰場。
2025年9月,國家發展改革委辦公廳印發《關于加快推動工程咨詢行業高質量發展的意見》(發改辦投資〔2025〕824號),明確將大力推廣全過程工程咨詢作為核心轉型方向,鼓勵與工程總承包(EPC)協同發展,推動綜合性、跨階段、一體化咨詢服務,鼓勵BIM、人工智能等數字化技術的應用,為全過程工程咨詢與EPC工程總承包的協同發展提供了清晰的政策指引和制度保障。在此背景下,厘清四種模式的本質區別,不再是一種知識儲備,而是一項至關重要的核心管理能力。
01
四大服務模式深度拆解
1.1 代建制:政府投資項目的“準業主”管理模式
2019年國務院頒布的《政府投資條例》(國務院令第712號)確立了政府投資資金以非經營性項目為主、以直接投資方式為主的基本框架,為代建制提供了頂層制度依據。
代建制是指政府通過招標方式,選擇專業化的項目管理單位(即代建單位),負責項目的投資管理和建設組織實施工作,項目建成后交付使用單位的制度。代建單位在合同約定下代行項目建設的投資主體職責,享有工程重大決策權,可以作為招標主體與參建單位簽訂合同。資金管理方面,一般要求代建單位設立專項資金賬戶,由政府部門根據項目進度向代建單位撥付資金,再由代建單位支付給參建單位。
代建制的服務覆蓋項目建設全流程管理,包括前期報建、設計管理、招標采購、施工管理、竣工驗收、移交結算等。代建單位不得在所代建的項目中承擔勘察、設計、施工、材料供應等業務,確保管理獨立性。典型適用政府投資的非經營性項目(學校、醫院、市政設施)。取費按總投資比例,可結合投資節余或履約績效設置獎懲。工程實體風險由各承包單位承擔。
1.2 EPC工程總承包:一體化實施的“交鑰匙”模式
2019年,住房和城鄉建設部、國家發展改革委聯合印發《房屋建筑和市政基礎設施項目工程總承包管理辦法》(建市規〔2019〕12號),為EPC模式提供了全國統一的制度框架。該辦法對工程總承包作出權威定義:承包單位按照與建設單位簽訂的合同,對工程設計、采購、施工或者設計、施工等階段實行總承包,并對工程的質量、安全、工期和造價等全面負責。在資質要求方面,工程總承包單位應當同時具有與工程規模相適應的工程設計資質和施工資質,或者由具有相應資質的設計單位和施工單位組成聯合體。
總承包方對工程設計、采購、施工、試運行全流程負全部責任,按約完成交鑰匙交付。合同通常為固定總價,除政策調整、不可抗力等極少數情形外,設計錯漏、工程量偏差、市場波動等風險均由承包商承擔。適用于工藝復雜、技術成熟、投資規模較大的工業及基礎設施項目(化工、能源、大型公建、交通樞紐)。收益源于承包利潤,同時承擔造價波動風險。

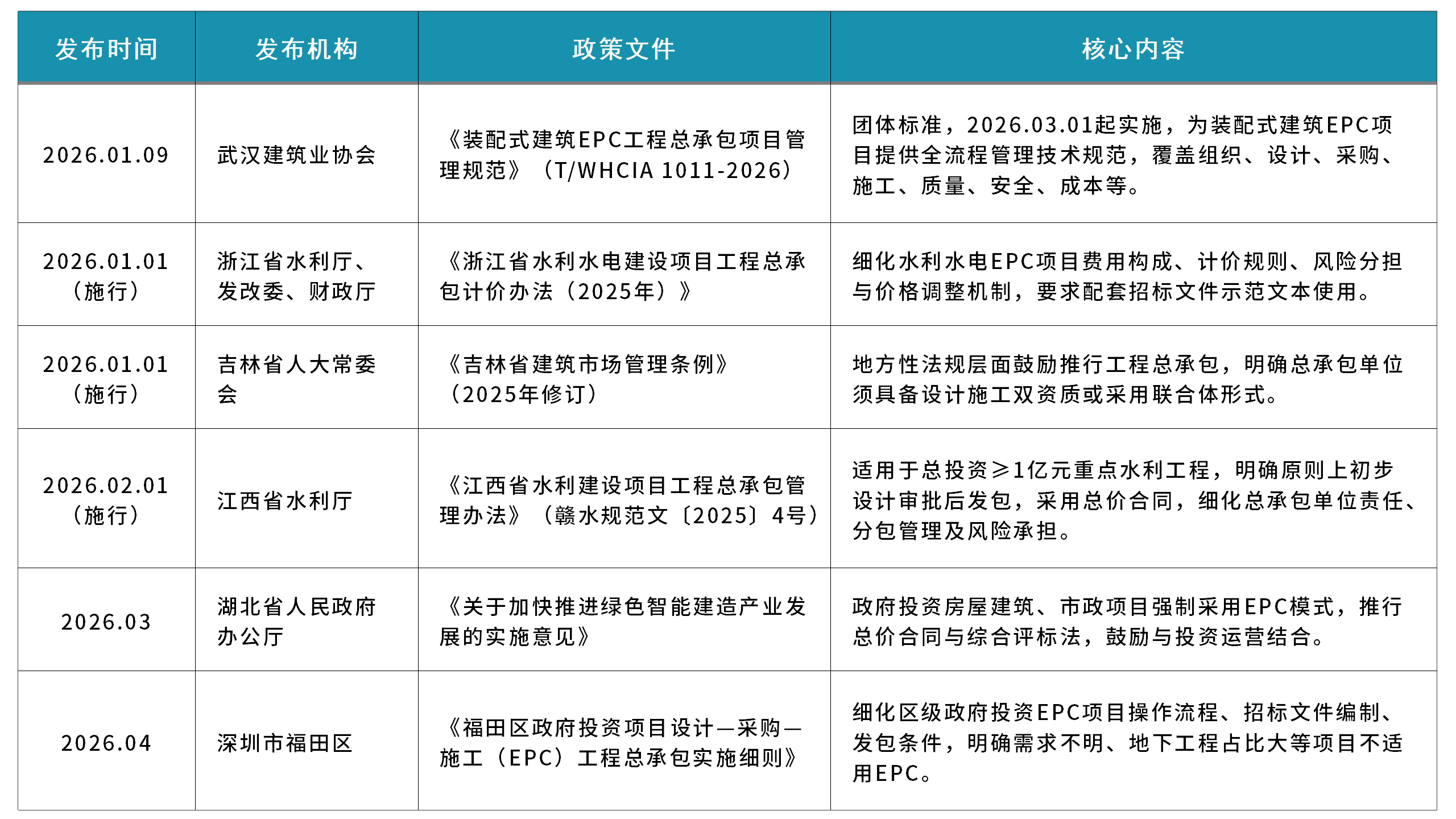

▲表1 2026年EPC工程總承包相關政策一覽表
1.3 項目管理:專業賦能的“管理顧問”模式
項目管理屬于管理學領域的概念。建設工程項目管理是指運用系統的理論和方法,對建設工程項目進行的計劃、組織、指揮、協調和控制等專業化活動,其目標是實現項目的費用目標、進度目標和質量目標,是教你如何用科學方法達成目標的方法論。項目管理單位一般情況下無法擁有決策權,其工作不能完全替代業主方的管理活動,但可以補充業主項目管理團隊的力量,提供項目管理咨詢服務或輸出管理經驗。項目管理既可獨立委托,也可作為全過程工程咨詢的核心模塊嵌入。
項目管理的服務范圍可根據業主需求定制,提供全周期或階段性管理服務,涵蓋投資管理、招標采購、設計、質量、進度等。適用于業主缺乏專業管理能力的各類中大型復雜項目。取費按人員投入人工時或總投資比例協商確定。
1.4 全過程工程咨詢:全生命周期的“一站式智力服務”模式
2017年,國務院辦公廳印發《關于促進建筑業持續健康發展的意見》(國辦發〔2017〕19號),從國家層面首次提出了全過程工程咨詢的概念;2019年,國家發展改革委、住房城鄉建設部聯合發布《關于推進全過程工程咨詢服務發展的指導意見》(發改投資規〔2019〕515號),從投資決策綜合性咨詢、推動完善工程建設組織模式等方面進行了細化部署;2025年9月,國家發展改革委辦公廳印發《關于加快推動工程咨詢行業高質量發展的意見》(發改辦投資〔2025〕824號),進一步將大力推廣全過程工程咨詢列為行業高質量發展的核心轉型方向,明確支持政府投資項目優先開展。
全過程工程咨詢是指對建設項目全生命周期提供組織、管理、經濟和技術等各有關方面的工程咨詢服務,包括全過程工程項目管理以及投資咨詢、勘察、設計、造價咨詢、招標代理、監理、運行維護咨詢等專業咨詢服務。全過程工程咨詢是在保證建設產品價值實現的基礎上提供經過整合的相關咨詢服務,主要關注價值創造和價值整合。全咨單位沒有決策權,僅在授權范圍內為委托人的決策和監管提供項目管理與專業的咨詢服務,資金最終由政府投資部門或委托人直接支付給參建單位。
當前行業普遍采用1+N+X服務模式:以全過程項目總控管理服務(即代表業主方的全過程項目管理)為核心(1),在資質允許范圍內自行實施專項咨詢服務(N),并對不自行實施的其他專項服務進行協調管理(X),利用信息化集成管理平臺實現管理與服務的協調與協同。全過程工程咨詢協助業主實現項目目標,不承擔工程實體實施風險。適用于需簡化管理、嚴控投資的大中型復雜項目。取費采用1+N組合模式或按總投資比例綜合計取。

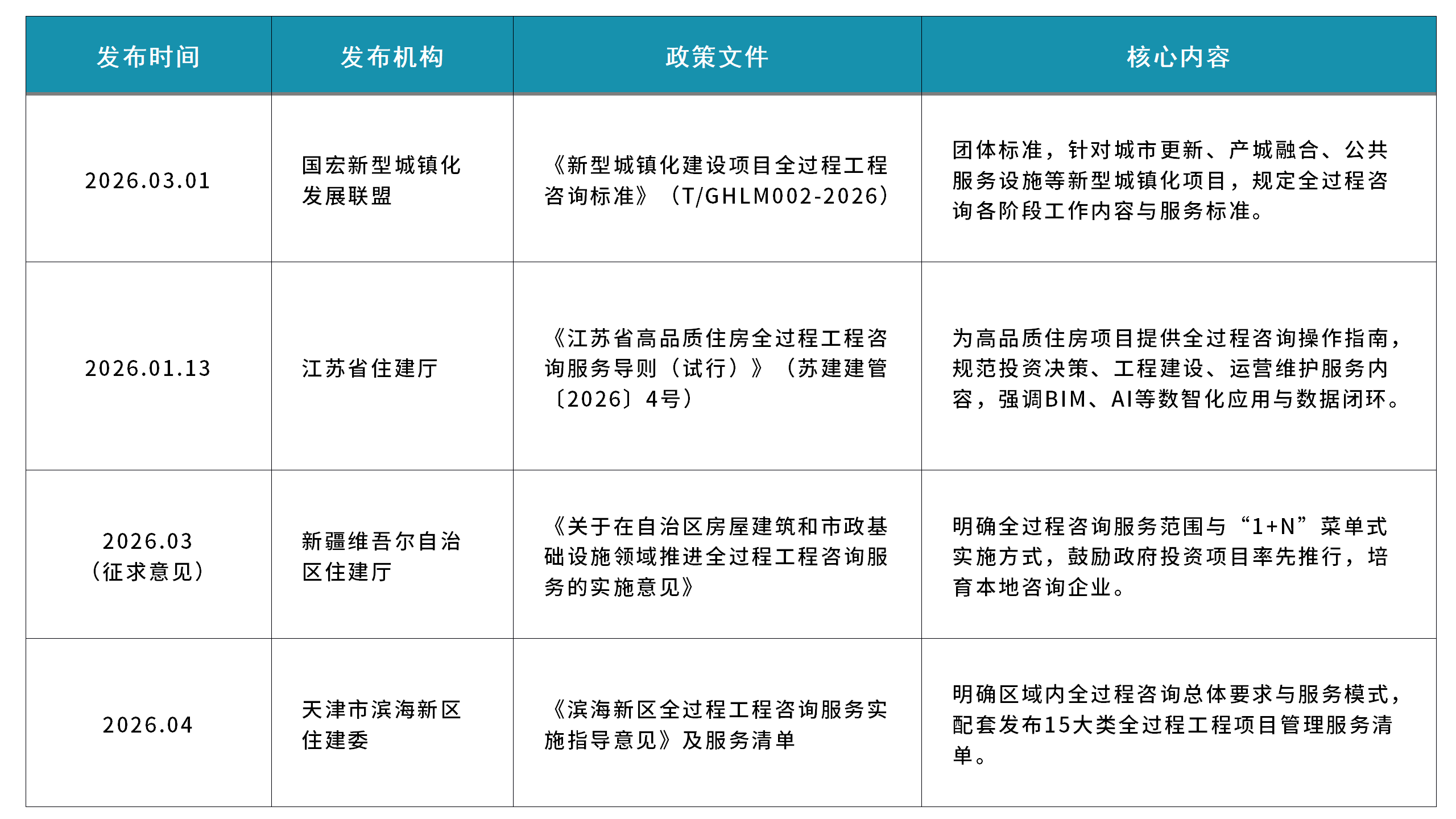

▲表2 2026年全過程工程咨詢相關政策文件一覽表
02四大模式核心差異對比
四個模式形成了清晰的分工格局:代建制是站在甲方立場代理業主行使項目管理權,擁有準法人地位和決策權;EPC總承包是站在乙方立場對設計、采購、施工負總責,承擔大部分風險;項目管理是作為專業咨詢顧問提供管理服務,無決策權,不承擔實體責任;全過程工程咨詢是以項目管理為核心整合各專項咨詢,提供一站式智力支持,實現跨階段、集成化的服務。
2.1 代建制與EPC總承包:甲方代理人與乙方實施者
代建制與EPC總承包在角色定位、責任邊界和風險承擔上存在本質差異。
1.法律地位不同
代建單位具有項目建設階段的法人地位,擁有對建設資金的支配權,承擔管理責任;EPC總承包商不具備項目法人地位,僅為承包方。
2.責任承擔不同
EPC模式下總承包商對設計、采購、施工負總責,業主只需對接單一責任方;代建方則需協調設計、施工、監理等多方主體,責任鏈條更長。
3.風險分配不同
EPC承包商承擔技術方案、工期、成本等綜合風險;代建方的風險集中于管理協調層面,實體風險由各承包單位承擔。
4.合同模式不同
EPC采用固定總價合同,代建多按管理費加績效獎勵收費。在實際項目中,兩者可以共存:代建單位作為業主代表負責全過程管理,再招標選定EPC總承包商,形成代建+EPC的復合模式。
2.2 項目管理與全過程工程咨詢:從碎片到集成
項目管理與全過程工程咨詢是工程咨詢服務中關聯最緊密的兩類模式。
1.內涵層次不同
項目管理是單一的專業化服務,側重于對工程實施過程的組織、協調和控制;全過程工程咨詢則是多種服務方式的組合,為項目決策、實施和運營持續提供整體解決方案,是統稱概念,項目管理、設計、監理、造價等為其具體形態。
2.服務范圍不同
全過程咨詢覆蓋項目全生命周期,從前期策劃到后期運營,提供一體化解決方案;項目管理通常聚焦于實施階段的進度、成本和質量控制。
3.風險承擔不同
全過程咨詢單位需對咨詢成果承擔終身責任;項目管理方主要對委托方負責,承擔管理過失責任。
4.集成程度不同
全過程咨詢以項目管理為基礎平臺,疊加設計、監理、造價等專項模塊,旨在打破傳統碎片化咨詢模式。在實際操作中,項目管理既可獨立委托,也可作為全過程工程咨詢的核心模塊嵌入,二者為包含關系。
2.3 EPC總承包與全過程工程咨詢:實施端與服務端互補
EPC總承包與全過程工程咨詢是當前工程建設領域最具代表性的兩種模式,其根本定位為:EPC負責工程實體交付,全過程咨詢負責智力服務。
1.業務屬性不同
EPC總承包以交付有形建筑產品為核心,屬于工程承包行為;全過程工程咨詢以提供標準、方案、報告等無形智力成果為核心,屬于咨詢服務行為。
2.合同關系不同
EPC總承包與業主簽訂承包合同,對工程的質量、安全、工期、造價全面負責;全過程工程咨詢與業主簽訂委托合同,代表業主進行項目管理并收取服務費。
3.風險承擔不同
EPC總承包承擔成本超支、工期延誤、質量缺陷等工程實施風險,屬于高風險高收益模式;全過程工程咨詢僅承擔與自身服務質量相關的責任,不直接承擔實體建設風險。
4.參與范圍不同
EPC總承包主要參與工程實施環節,履約周期相對較短;全過程工程咨詢覆蓋投資決策、建設實施到運營維護全生命周期,參與范圍更廣。
全過程咨詢為EPC項目提供監督和智力支持,同時大型EPC項目也催生了對高質量咨詢服務的需求。國家政策明確要求,同一項目的全過程咨詢單位與工程總承包單位之間不得有利害關系,以形成監督制約機制。
2.4 代建制與全過程工程咨詢:同為管理,異在權責
代建制與全過程工程咨詢均涉及對項目的管理,但在決策權限和運行機制上存在顯著區別。
1.決策權限不同
全過程工程咨詢單位沒有決策權,僅在授權范圍內為委托人的決策和監管提供項目管理與專業咨詢服務;代建單位對工程項目享有重大決策,可以作為招標主體與參建單位簽訂合同。
2.價值取向不同
全過程工程咨詢注重項目整體價值的創造和跨階段服務的整合與傳遞;代建制側重于按照合同約定完成項目建設、控制投資和工期。
3.資金管理方式不同
代建單位一般設立專項資金賬戶,由政府部門撥付資金后支付給參建單位;全咨模式下資金由政府或委托人直接支付給參建單位。
4.服務周期不同
代建單位完成驗收移交后一般不負責后期維護和運營,而全過程工程咨詢可延伸至運營維護階段。

▲表3 工程建設項目四類核心服務模式對比一覽表
03結語:超越選擇,走向融合
在實際項目選型時,建議綜合考慮以下因素:項目性質(政府投資/社會投資)、技術成熟度、業主管理能力、風險承受水平。
代建制:適用于政府/事業單位投資的非經營性項目,核心目標是合規履職、控制投資、隔離風險。
EPC總承包:適用于工藝技術復雜、接口多的工業或基礎設施項目,核心訴求是鎖定總投資、縮短工期、獲得單一責任主體。
項目管理:適用于業主擁有決策權,但需借助外部專業團隊進行全過程執行管理、協調與監督的場景,充當業主的“專業執行臂膀”。
全過程工程咨詢:適用于復雜大型項目,業主追求整體價值最優,需要一家高度整合的“超級智囊”提供跨階段、一體化的高端智力服務。
在工程管理實踐中,模式的純粹應用正在被打破,靈活組合已成為提升項目效能的明確趨勢。例如,“代建制+全過程工程咨詢”深度融合,能為政府投資項目注入更強的智力支撐與體系化規范;而“EPC工程總承包+項目管理”的搭配,則讓業主在將實施風險轉移給總包方的同時,依然能憑借專業力量牢牢握緊管理與監督的主動權。
模式并無絕對的高下之分,其真正的力量源于適配。唯有深度契合項目的獨特基因與業主的核心能力,將模式作為實現目標的工具而非束縛思維的模板,才能在復雜的建設環境中,最有效地達成合規、提效、控險與增值的根本目標。
